2022年6月

公家機關機房改善開箱-結構化佈線系統、全區電力及空調建置作業、FM200全自動滅火設施

前言 :​

這個機房專案對惠國科技來講很漫長,依稀記得2016年和業界的SI公司老大哥到業主端簡報,當時業主各單位的長官們都到齊了,經過了一番討論溝通及報告,從2016年開始的第一次提案,及2017年進行機房的評估規劃設計,終於在2018年開始編列預算,於2019年單位年度預算核準開始執行,而這個機房的建置總共又跨越了三個年頭(*2020年~2022年),共分三個階段執行完成,但不可否認的是在每一個階段都有和業主端一起共同面對大大小小的困難,完工時業主端的喜悅正是我們交付機房工程的一個付責任的正面態度。

第一階段 :

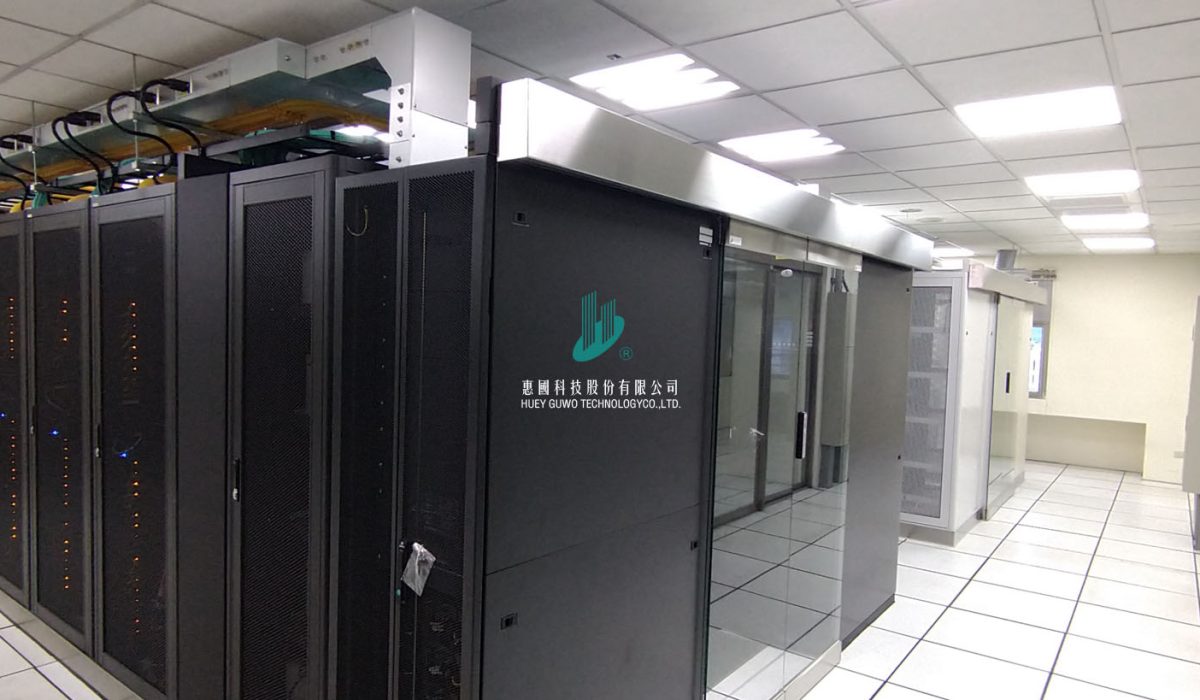

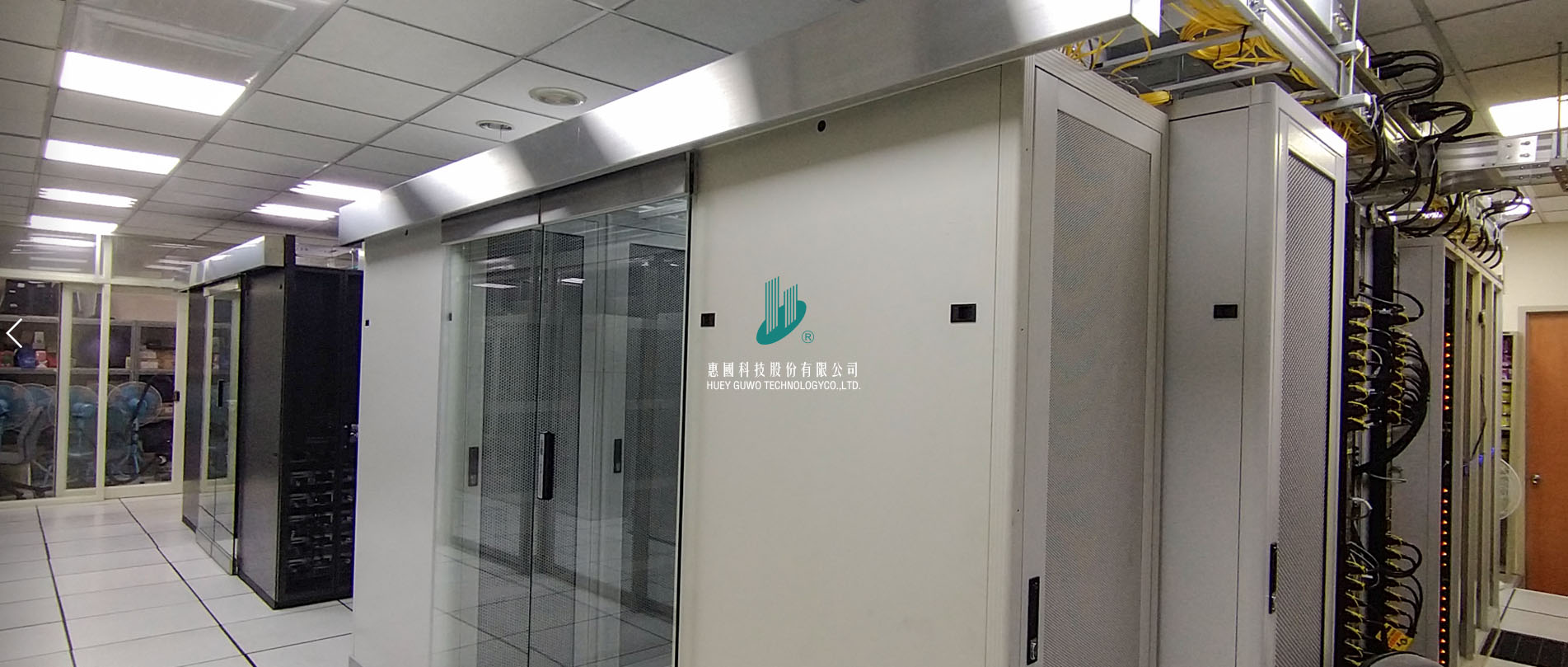

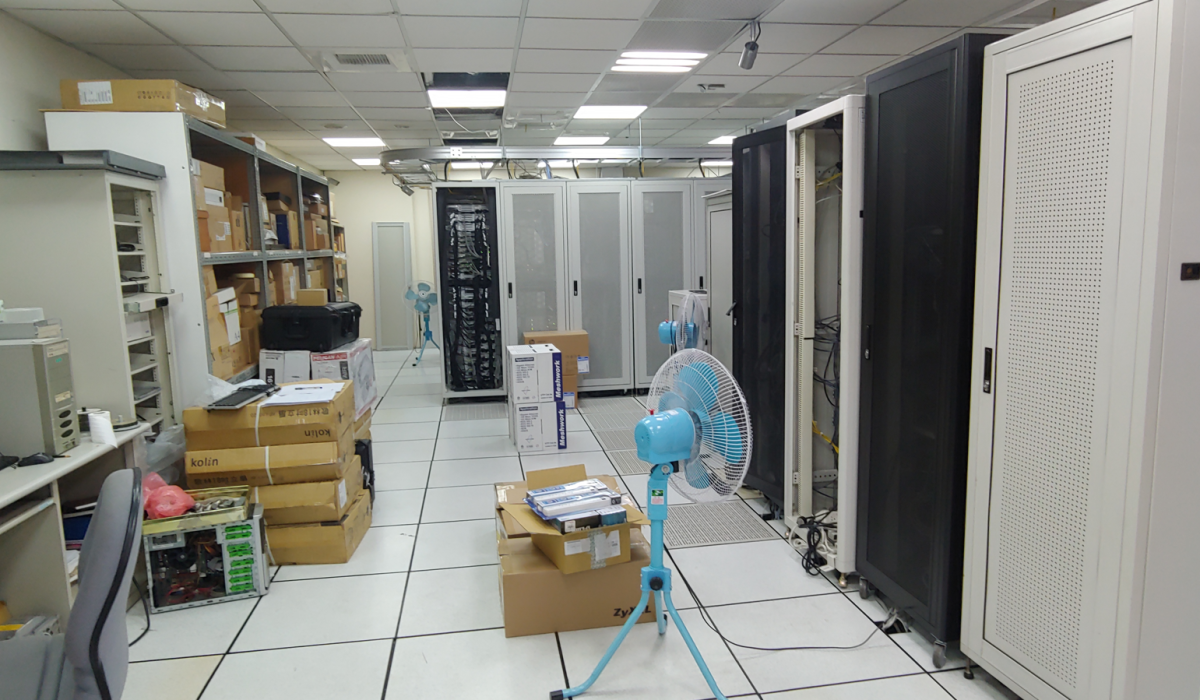

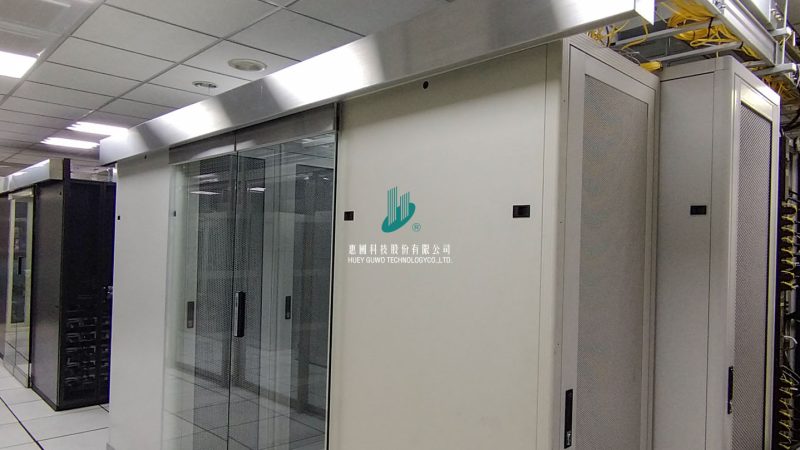

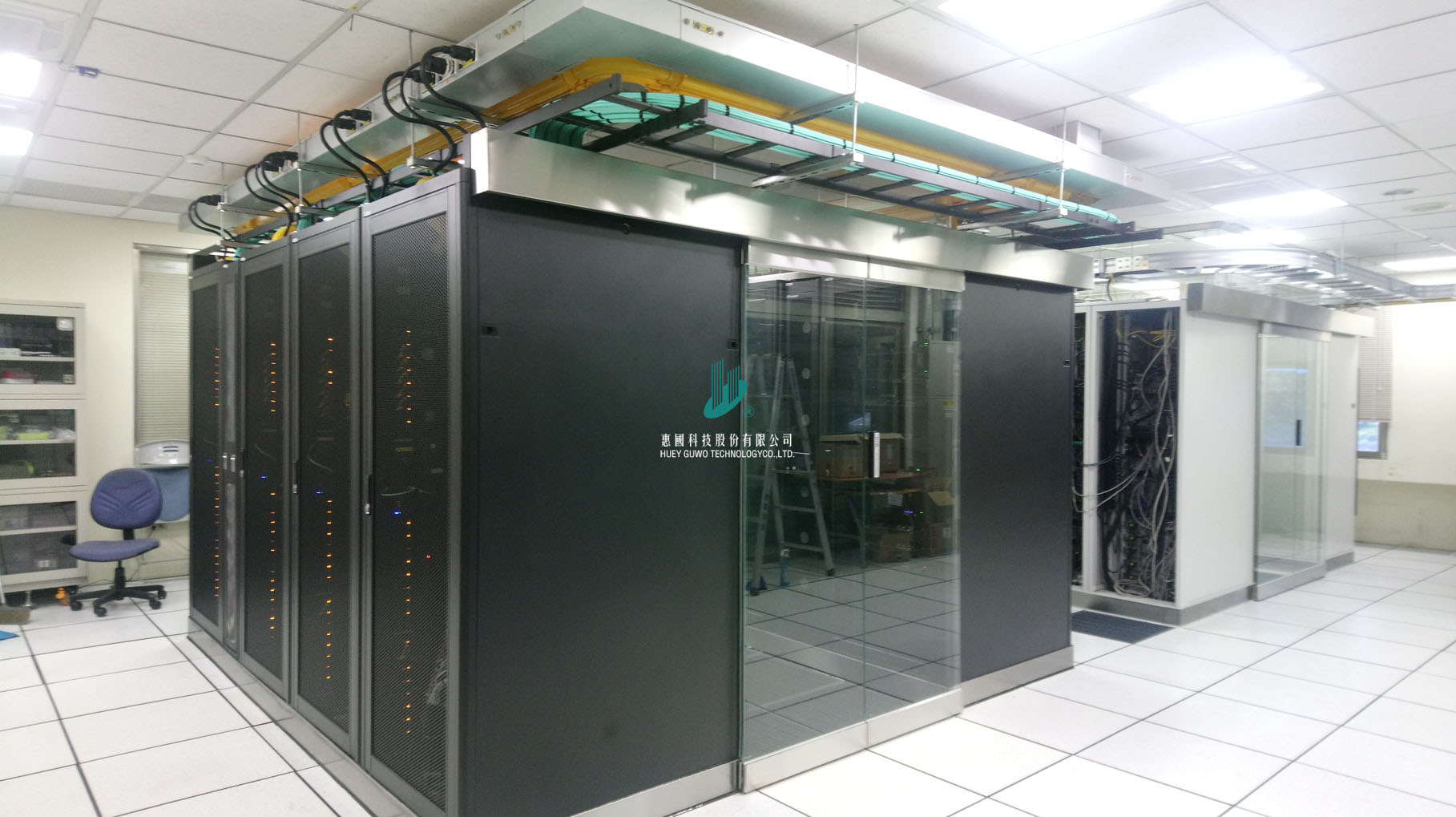

2020年6年開始進行了第一階段的機房建置工程(*結構化佈線系統),這個機房是二個單位共存的空間,資訊單位的機櫃原本配置了大大小小不同呎吋共17個機櫃,分別存放不同的ISP專線、網路設備、伺服器及儲存設備,惠國科技利用了對機房建置的專業,將原有資訊單位的機櫃配置縮減成10個80cm*110cm大容量的機櫃,每組機櫃配置了0U24埠的PDU智慧型排插各二台,並加入了二套N+1 14KW的機櫃型精密空調,最後做成高透視的冷通道封閉配置模式,而在機櫃上方的結構化佈線糟(架)施工,分隔了電力、網路、光纖…不同的線路配置通道,讓原有機房內部分散的機櫃配置,有了可以完整獨立運轉的一座島設計。

第二階段 :

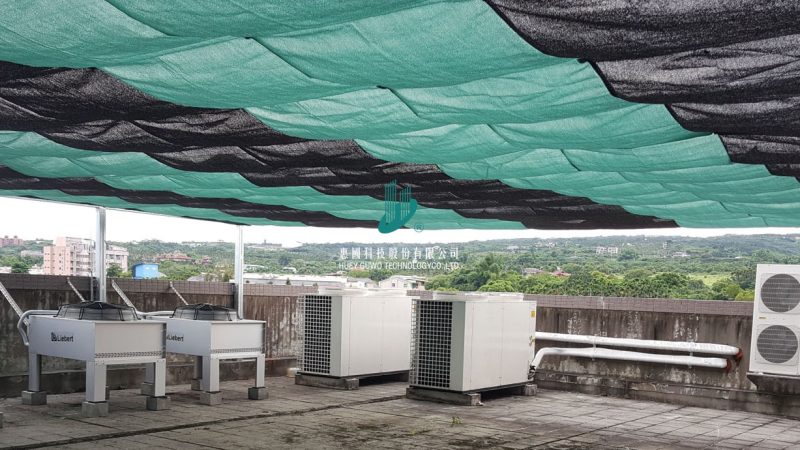

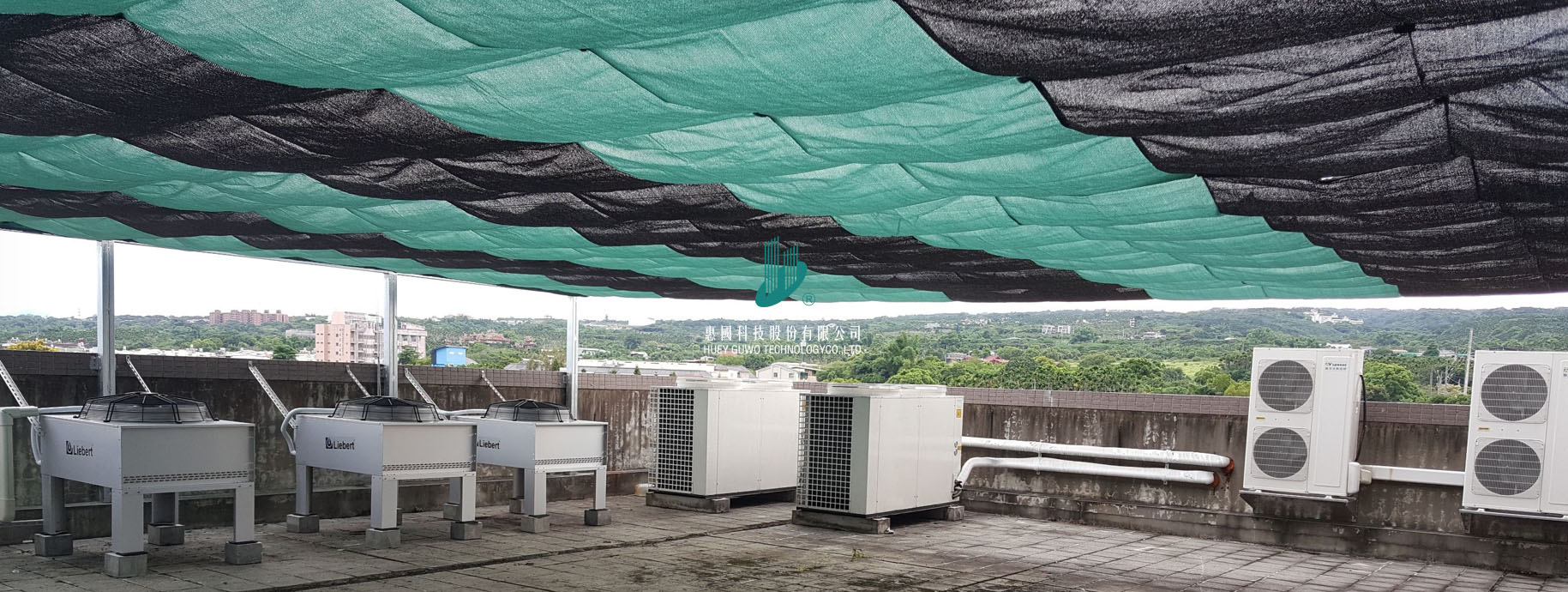

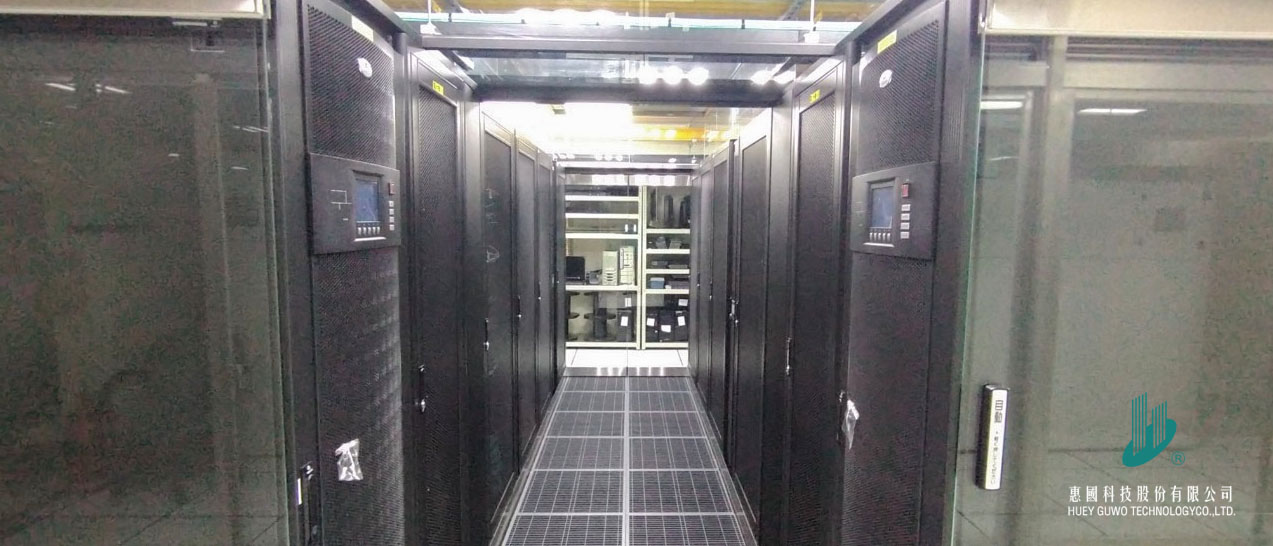

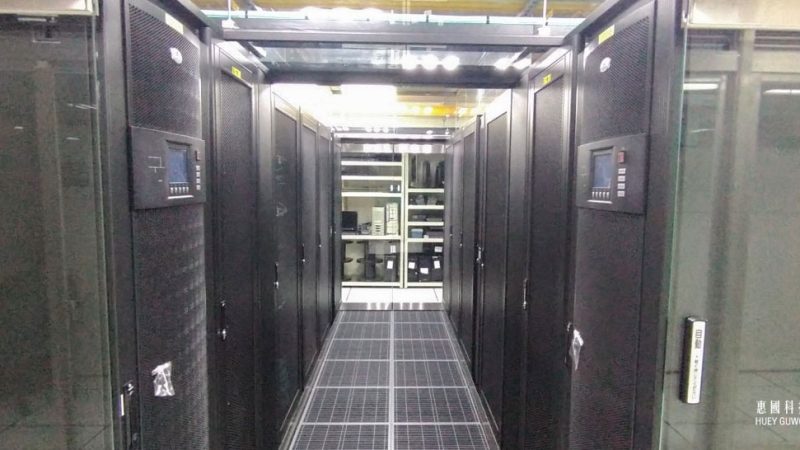

在第一階段的漂亮施工收尾後,2021年7月業主端和惠國科技開始了機房內全區電力及空調的建置作業(*改善原有用電量及降低PUE值),原本機房空間內主要空調來源還是由二台落地型下吹式空調箱供應(*中興電工),及三套不同容量的不斷電系統配電(*APC 50K+DELTA 60K+EATON 50K),這次的施工第一步主要先改善另一座原有的機櫃島空調問題,配置了N+1 25KW的機櫃型精密空調,關閉了原有的落地型空調箱,也是以高透視的冷通道封閉配置模式,有效的管理機房內的冷源配置區域,不同單位的兩座島分別已改成冷通道配置模式了,那麼如何的強化機房內的用電狀態,正是我們另一個用心的安排。在兩座島的電力來源,我們設計了不用台的60KW模組式不斷電系統,每組不斷電系統內還配置模組化的配電NFB開關,我們以不同台的A、B迴路分別配置給不同座島的用電PDU智慧型排插,以此方式達到了UPS框架N+1備援、用電模塊N+1備援及BAT電池N+1備援,第二階段的施工讓整體的PUE值從原來的2.14降至1.52銀級的標準,大大的減少整個機房的用電量及碳排放量。

第三階段 :

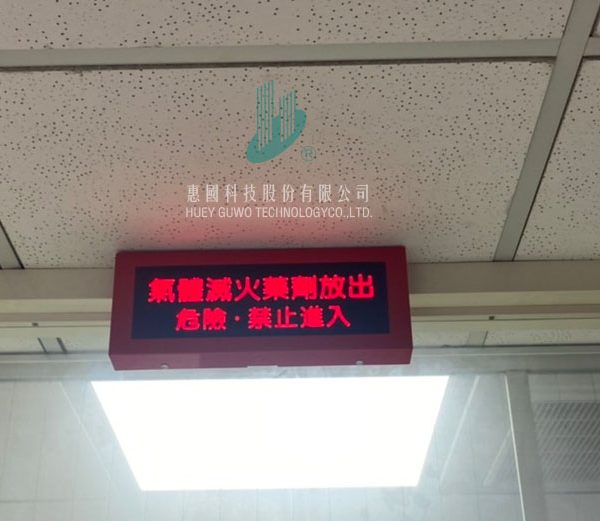

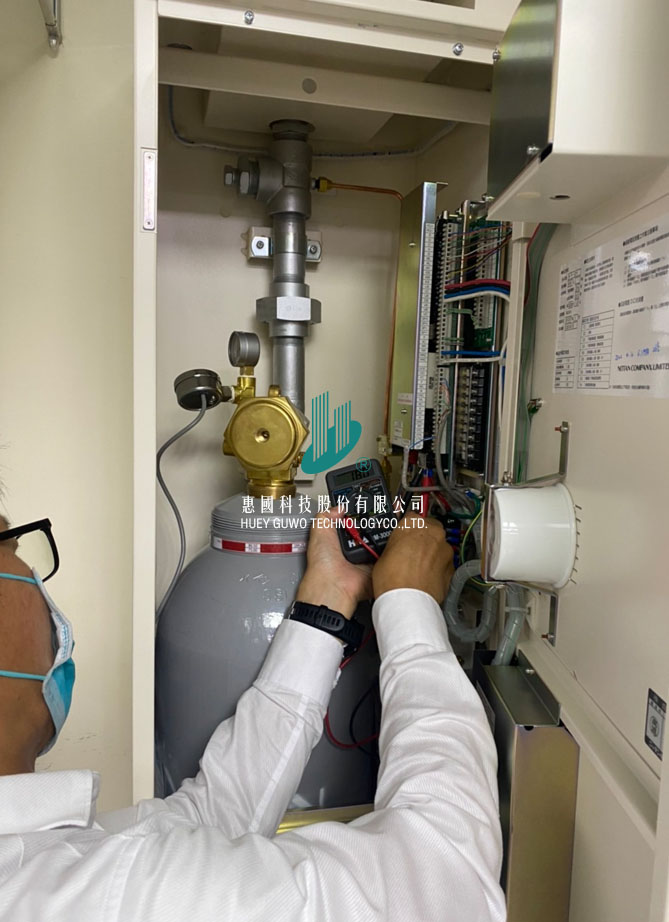

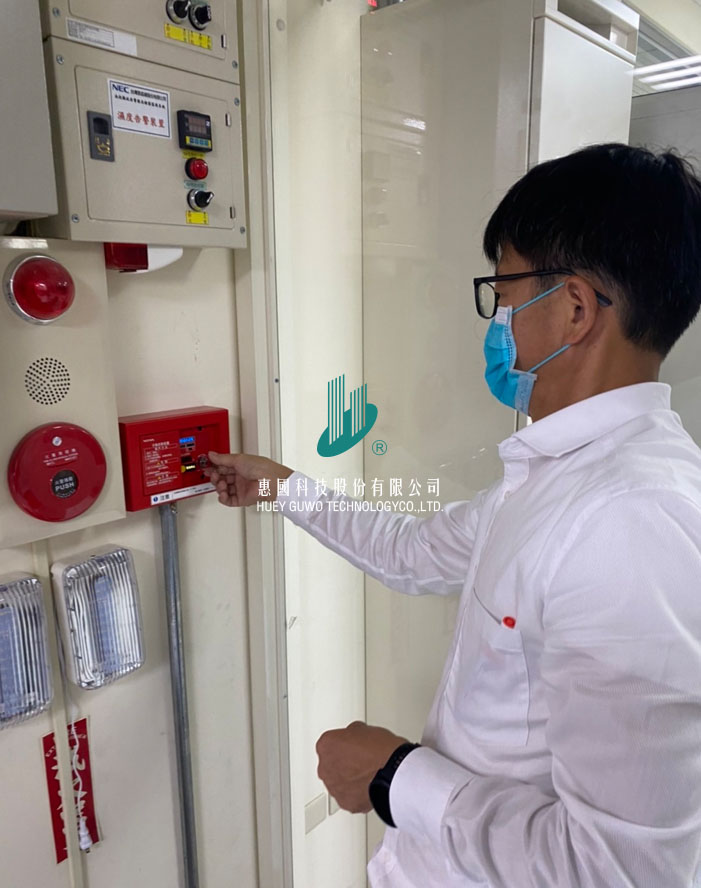

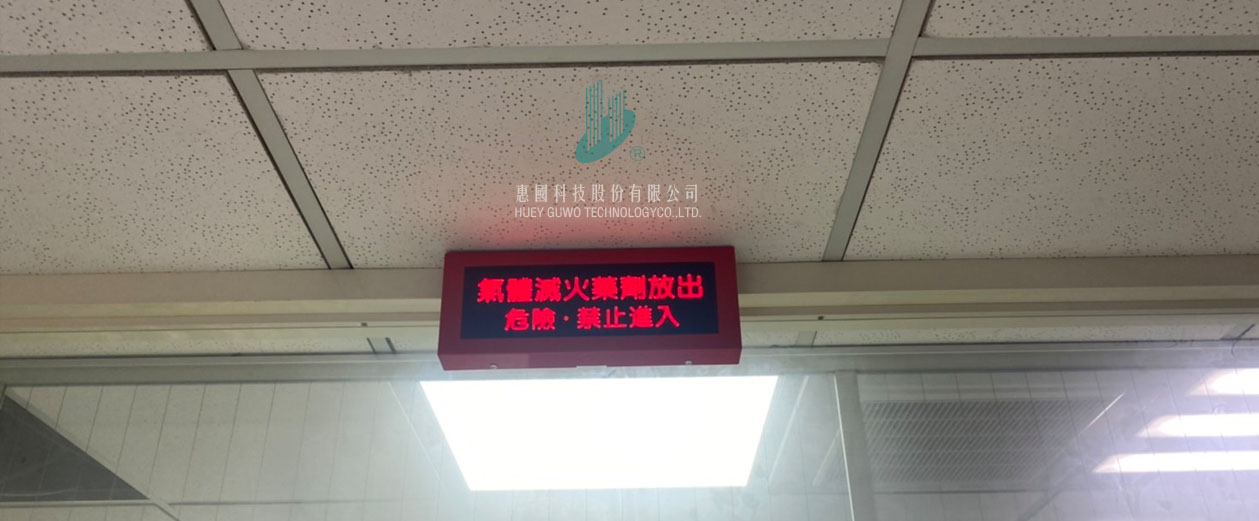

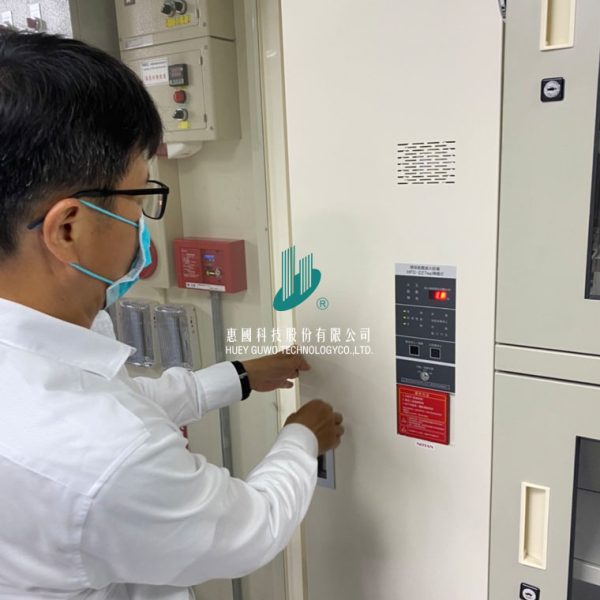

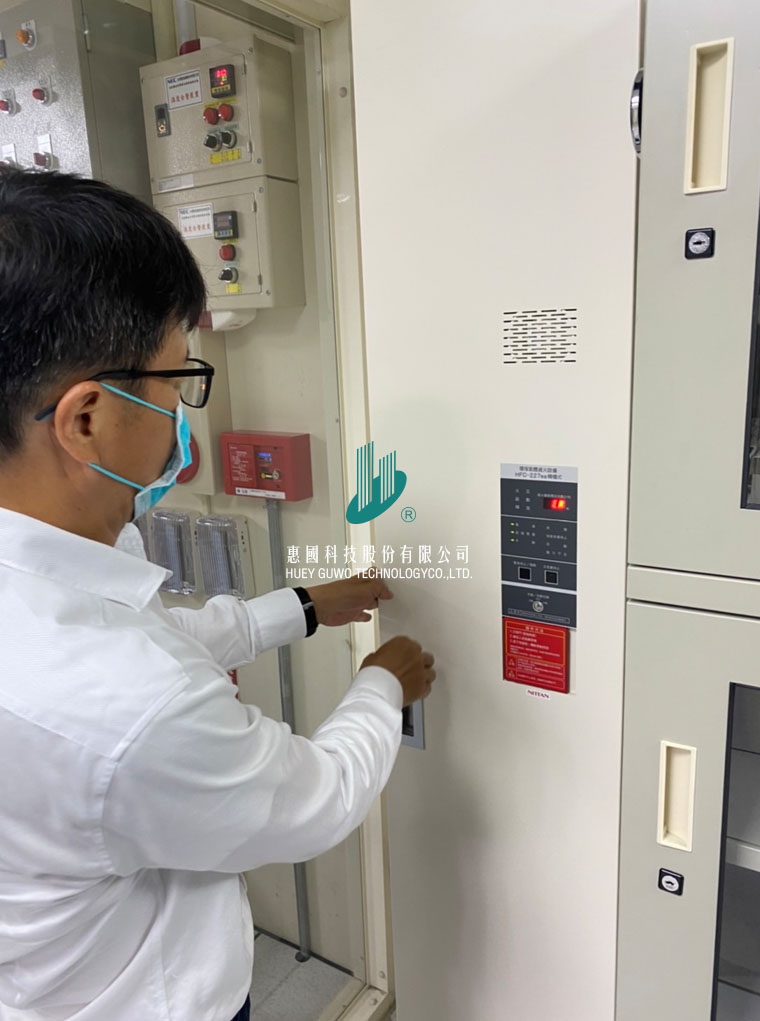

機房的PUE值降低了也達到節能減碳的效果及配合電力及空調可用率達到99.95%滿足Uptime Tier高可用度後,機房最後一步要關注的重點就是ISMS的周界與安全,如何讓24小時運行的機房可以在一個空間進行維運安全的不中斷,第三階段2022年4月的全自動滅火系統就是最後一道防線,建置一套完整的FM200全自動滅火設施,將機房全區的空間立方米精準的計算進去,讓消防滅火的氣體濃度設計可以有效的撲滅火場形成前的火災,提供安全及更有效率之機房資料中心資訊服務環境,以符合ISO27001資訊機房持續驗證之要求。
